Državni stambeni projekat · Podgorica · 20. 10. 2026.

Obećano 20.000 stanova. Izgrađeno: 0.

Dvije godine poslije najave, na Veljem brdu se sa satelita vidi samo jedna probijena trasa puta. Ovdje su obećanja Vlade stavljena pored dokumenata, ugovora i snimaka terena.

Ugovor potpisan u avgustu 2026. obuhvata 185 stanova, sa rokom 21. 8. 2029.

stanova obećano (decembar 2024)
20.000
ugovoreno u prvoj fazi Bloka A1
185
izgrađeno do 20. 10. 2026.
0
Crno-bijeli satelitski snimak padine Veljeg brda 7. 10. 2026; crvenom linijom označena je probijena trasa puta sa serpentinama.
Snimak7. 10. 2026. Trasa (digitalizovano)5,2 km sve što se vidi sa satelita

APoglavlje 1 od 7

Obećanje

20.000

stanova je obećano na Veljem brdu.

Izvor: Koordinaciono tijelo Vlade, decembar 2024.

A1Izjave vlasti

Šta je rečeno, hronološki.

  1. „Prvi stanovi sredinom 2026. godine“
    Milojko Spajić, predsjednik Vlade
  2. „Kvadrat stana biće 1.000 eura“
    Milojko Spajić, predsjednik Vlade
  3. „Ništa neće zaustaviti realizaciju projekta Velje brdo“
    Vlada Crne Gore
  4. „Crnogorski san konačno može da počne“
    Milojko Spajić, predsjednik Vlade
  5. „Radiće i deset vlada poslije nas“
    Slaven Radunović, ministar
  6. „Danas počinje vizija koja se spaja sa realnošću“
    Milojko Spajić, predsjednik Vlade
  7. „Građevinska dozvola za prvi blok u novembru“
    Slaven Radunović, ministar
  8. „Cilj je da kvadrat košta 1.000 eura, ali na to utiče veliki broj faktora“
    Majda Adžović, ministarka javnih radova

A2Obećanja na provjeri

Od devet obećanja sa rokom ili brojkom, tri roka su već prošla. Nijedno nije ispunjeno kako je najavljeno.

Svako obećanje je upoređeno sa onim što pokazuju dokumenti, ugovori i izvještaji do 20. 10. 2026. Kliknite na status da vidite samo ta obećanja.

Nije ispunjenoPrvi stanovi sredinom 2026.

Milojko Spajić, 21. 9. 2024.

Rok je prošao. Ugovor za prvih 185 stanova ističe 21. 8. 2029.

SpornoKvadrat 1.000 €

Milojko Spajić, 21. 9. 2024.

Po računici iz ugovora kvadrat košta oko 3.400 € sa PDV-om (2.808 € bez PDV-a); ministarka Adžović kaže 1.067 € bez PDV-a i da razliku plaća budžet.

Bez potvrdeKamata 1,2%, 30 godina, bez učešća

Milojko Spajić, 21. 9. 2024.

Banka ili fond koji bi dao takvu kamatu nije imenovan. Naša računica: uz 1,2% na 30 godina stan od 60 m² po 1.000 €/m² daje ratu od oko 199 €, a od 100 m² oko 331 €. Obećane rate od 290 i 390 € odgovaraju cijeni od oko 1.460 i 1.180 € po m². Isto je 2024. iznio Fidelity Consulting, izdavač Podaci.me. Naša računica

Bez plana20.000 stanova

Koordinaciono tijelo Vlade, decembar 2024.

Ugovoreno je 185, odnosno 0,9%. Plan finansiranja za ostatak nije objavljen.

Kasnilo 227 danaPUP usvojen do 31. 12. 2024.

Vlada, 14. 12. 2024.

Plan je usvojen 15. 8. 2025. na telefonskoj sjednici.

Nije ispunjenoPravilnik o dodjeli u prvoj polovini 2026.

Ministarstvo, 2026.

Postoji samo nacrt; usvojen pravilnik nismo našli.

Čeka seGrađevinska dozvola u novembru

Slaven Radunović, 14. 4. 2026.

Glavni projekat je u izradi; procjena uticaja nije urađena.

Čeka seGradnja stanova od decembra 2026.

Majda Adžović, avgust 2026.

Dan i URA navode da gradnja neće početi ni u decembru.

Čeka seUseljenje do kraja 2027.

Slaven Radunović, mart 2026.

Rok iz ugovora za prvu fazu je avgust 2029.

„Sporno“: brojka zavisi od računice i strane koja je iznosi. „Čeka se“: rok još nije prošao. Izvori: CdM, Vlada, Dan, RTCG, Antena M, Investitor, RTPV.

BPoglavlje 2 od 7

Stvarnost

5,2km

probijene trase puta. To je sve što se na Veljem brdu vidi sa satelita.

Izvor: Copernicus Sentinel-2, snimak od 7. 10. 2026; trasa digitalizovana ručno

B1Teren iz svemira

Trasa se pojavila između marta i jula 2026. Od tada na snimcima nema novih radova.

Četiri snimka Copernicus Sentinel-2 iste padine, sa istom skalom osvjetljenja. Skrolujte kroz vrijeme ili kliknite na datum.

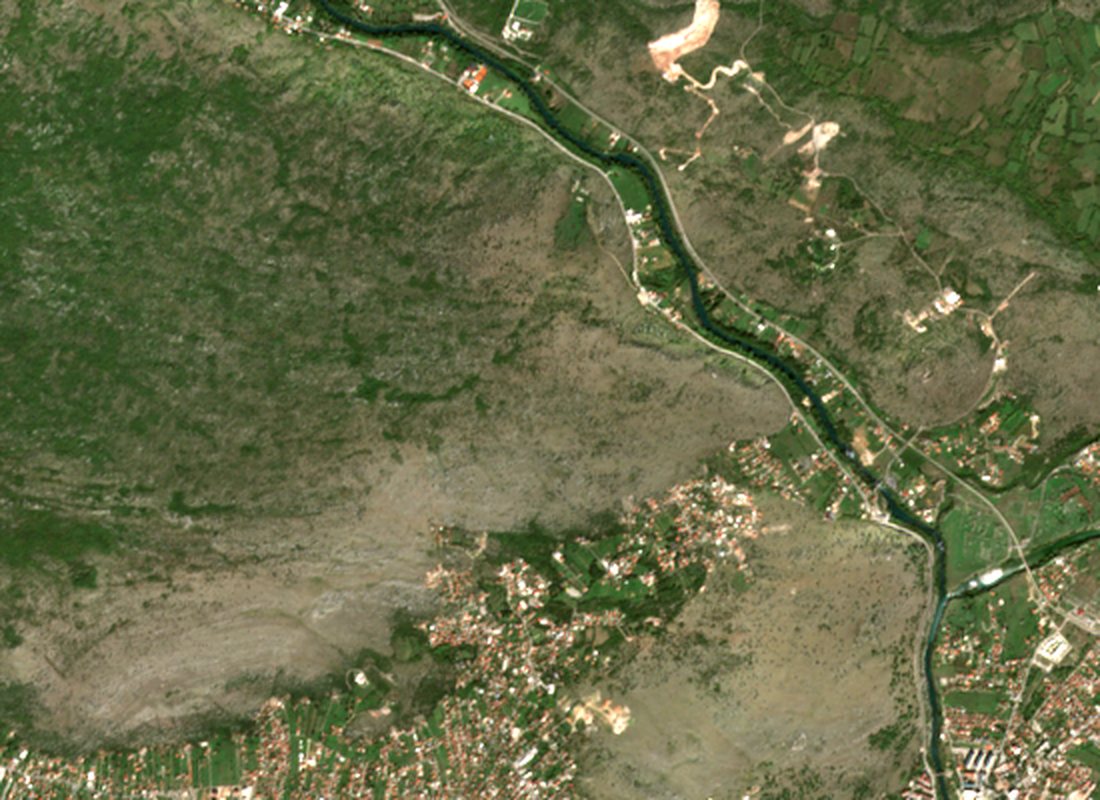

2. 10. 2024.Jedanaest dana poslije predstavljanja projekta. Nema puteva.

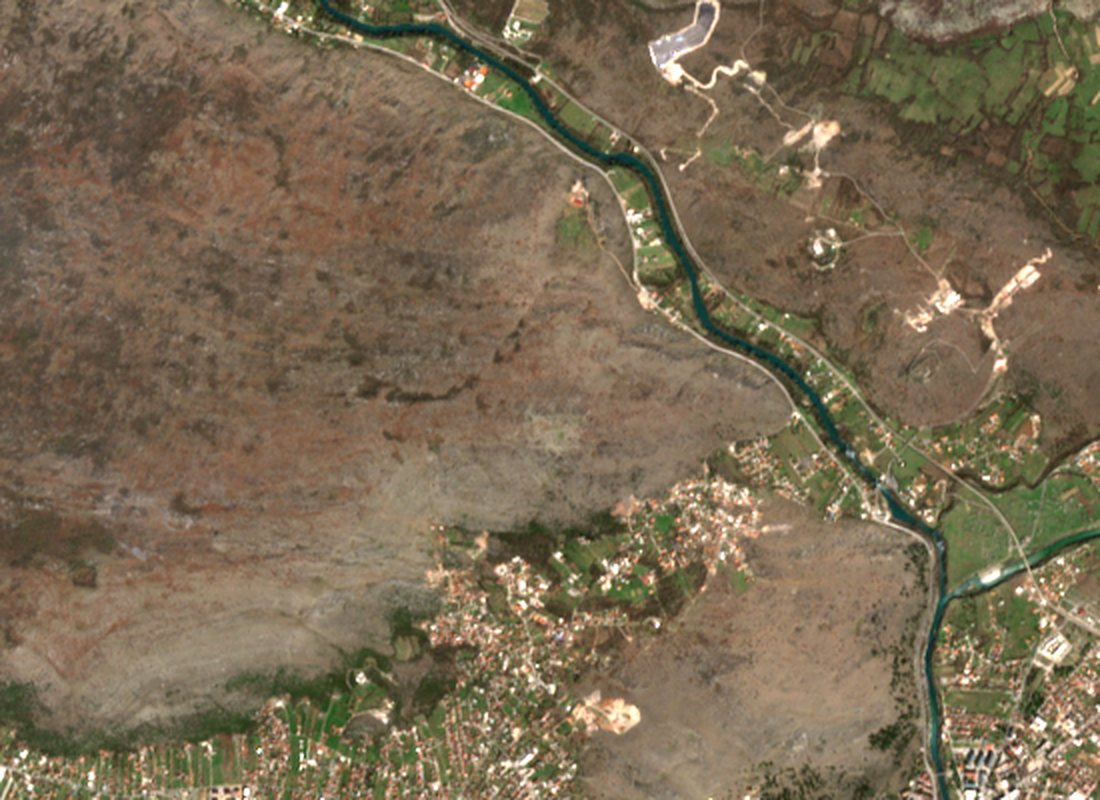

14. 3. 2026.Jedanaest dana prije otvaranja gradilišta bulevara. Nema novih radova.

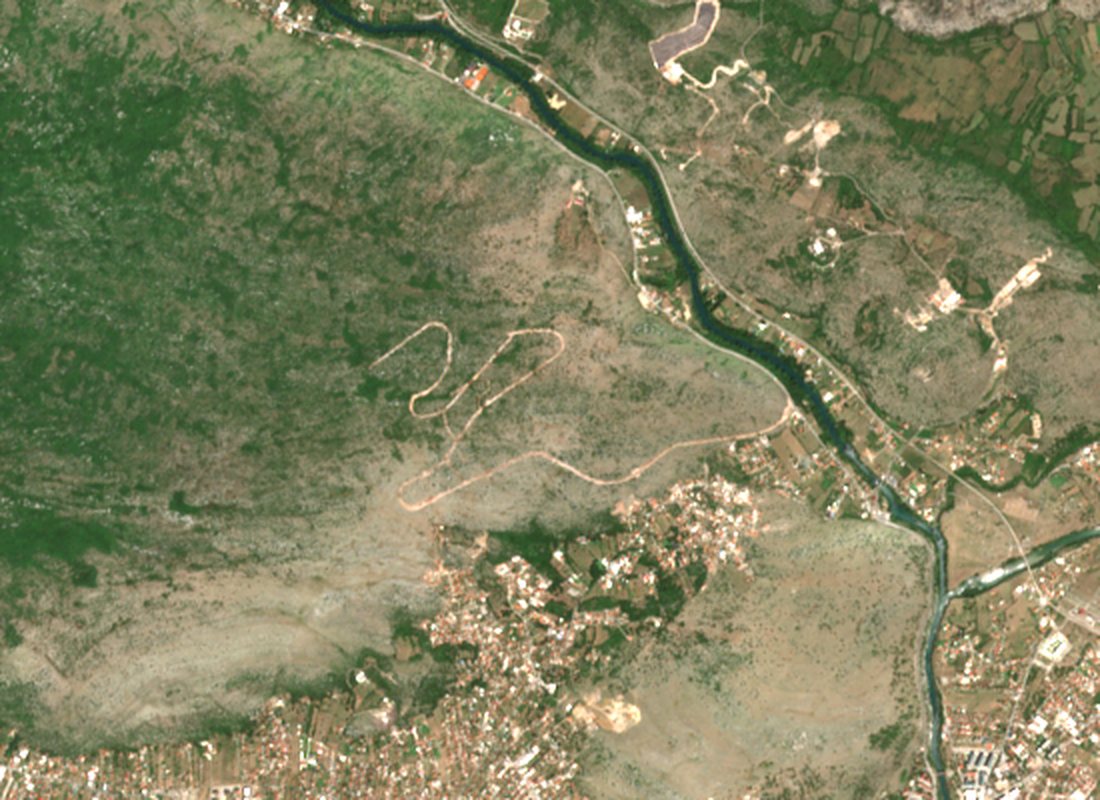

29. 7. 2026.Četiri mjeseca poslije početka pripremnih radova: trasa je probijena.

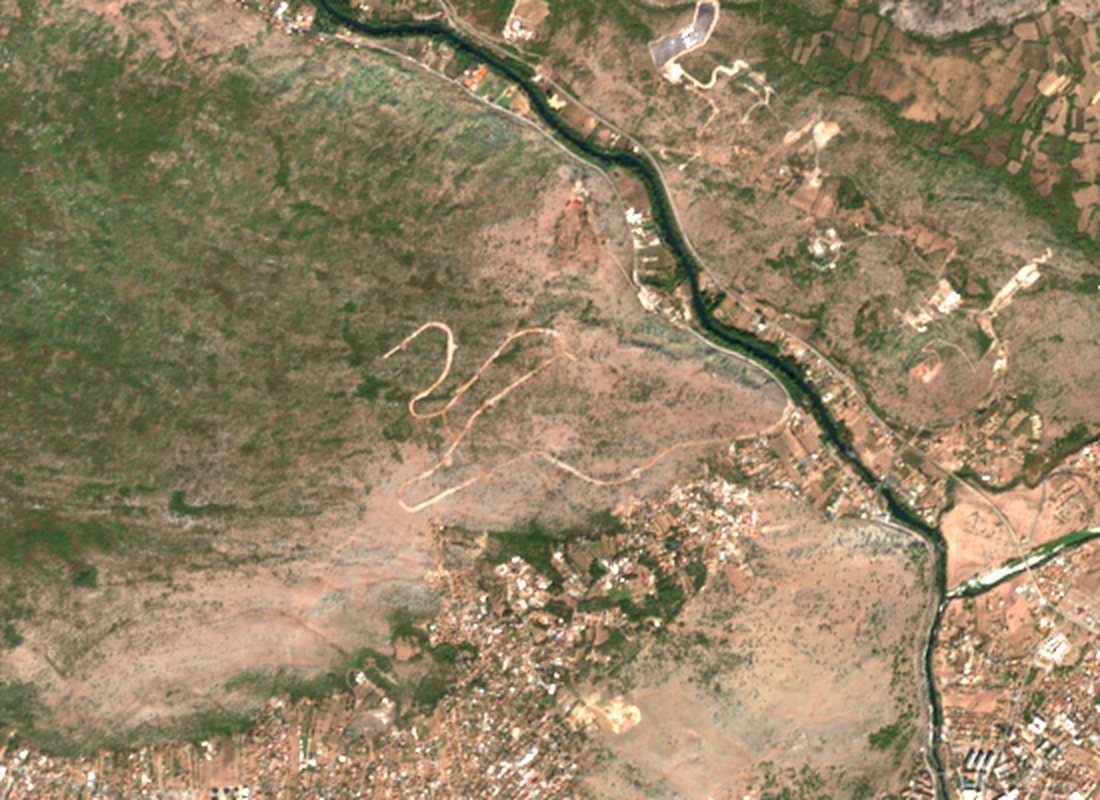

7. 10. 2026.Posljednji snimak bez oblaka: ista trasa, nema novih iskopa.
Mjerenje5,2 kmTrasa je ručno digitalizovana sa snimka od 7. 10. 2026. Zvanično najavljeni bulevar ima 5,3 km. Gradilište bulevara otvoreno je 25. 3. 2026, sa rokom od 120 dana za pripremne radove.

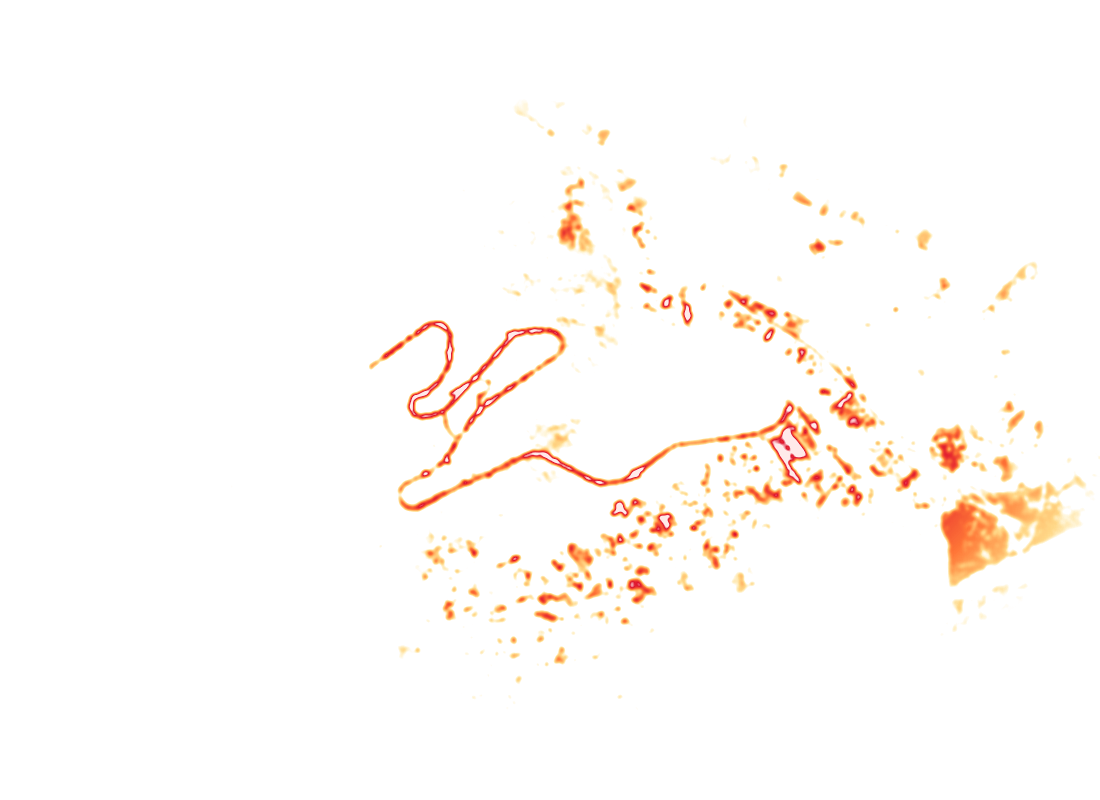

Toplotna mapa promjene tlaNajjača promjena tla na padini je trasa puta. Gradilišta stanova nema. Boja pokazuje koliko je vegetacije nestalo i koliko je tlo posvijetlilo između 2. 10. 2024. i 7. 10. 2026. Prikazana je samo promjena koja se vidi i u julu i u oktobru 2026, a nastala je poslije marta 2026. Manje mrlje u naselju i uz rijeku su vjerovatno bašte, njive i privatna gradnja; isprekidana linija označava područje analize.

Rezolucija je 10 m po pikselu, pa se ne vide mašine ni manji objekti. Sadrži modifikovane podatke Copernicus Sentinel (2024, 2026).

B2Uporedite sami

Ista padina, dvije godine razmaka.

Povucite granicu između snimka od 2. 10. 2024. i od 7. 10. 2026. Druga slika je toplotna mapa promjene tla, sa jačinom koju sami birate.

Padina 2. 10. 2024, bez puteva.
Padina 7. 10. 2026, sa probijenom trasom puta.
2. 10. 2024.7. 10. 2026.
Trasa je ručno digitalizovana sa snimka od 7. 10. 2026. i duga je oko 5,2 km; zvanično najavljeni bulevar ima 5,3 km. Gradilište bulevara otvoreno je 25. 3. 2026, sa rokom od 120 dana za pripremne radove. Rezolucija je 10 m po pikselu, pa se ne vide mašine ni manji objekti. Sadrži modifikovane podatke Copernicus Sentinel (2024, 2026).
Crno-bijeli snimak padine 7. 10. 2026. Toplotna mapa promjene tla: najjača promjena prati trasu puta sa serpentinama.
100%
Indeks vegetacije NDVI i svjetlina iz kanala Sentinel-2 L2A, 10 m po pikselu. Manje mrlje u naselju i uz rijeku su vjerovatno bašte, njive i privatna gradnja. Izvan označenog područja prikaz je prigušen. Sadrži modifikovane podatke Copernicus Sentinel (2024, 2026).

B3Profil ostvarenja

Odmakli su samo ugovori i put. Stanovi, dozvole, dokumenti i preduslovi su na nuli.

Paukov dijagram: isprekidana mreža je ono što je obećano ili potrebno (100%), a crvena površina ono što postoji 20. 10. 2026. Svaka osa je jednostavan razlomak, objašnjen u tabeli.

Ostvarenje po osama, 20. 10. 2026.
OsaOstvareno
1Ugovoreni stanovi185 / 20.000 · ugovoreno od obećanih stanova0,9%
2Izgrađeni stanovi0 / 20.000 · nijedan stan nije izgrađen0%
3Rokovi ispoštovani0 / 3 · prvi stanovi sredinom 2026, PUP do 31. 12. 2024, pravilnik do sredine 2026.0%
4Ključni dokumenti objavljeni0 / 5 · studija izvodljivosti, finansijska analiza, izvještaji Koordinacionog tijela, finansijski model, pravilnik0%
5Dozvole izdate0 / 2 · građevinske dozvole za Blok A1 i bulevar0%
6Preduslovi riješeni0 / 4 · priključak na vodu, dalekovodi, procjena uticaja za Blok A1, istraživanje Mareze (rok septembar 2027, prema Vijestima)0%
7Ugovori za prvu fazu2 / 2 · bulevar (Eurozox) i Blok A1 (Fidija i Ing Invest)100%
8Probijena trasa bulevara5,2 / 5,3 km · prema satelitskom snimku od 7. 10. 2026.97%

B4Prepreke

Za stanove još nema vode, dozvole ni procjene uticaja.

Otvoreno

Voda

Prema Standardu, Vodovod je u novembru 2025. odbio uslove za priključenje dok se ne istraže izvorišta. Mareza daje oko 60% vode Podgorici; studija kaže da se uticaj ne može isključiti. Ministarka Adžović: projekat neće ugroziti vodosnabdijevanje.

Standard · 24kroz7 · Antena M

Otvoreno

Dalekovodi 400 kV

Dva voda, Podgorica–Tirana i Podgorica–Ribarevine. Prema Standardu, CGES kaže da uslovi ne dozvoljavaju izmještanje dok su to dva odvojena dalekovoda. Ministarstvo: u koridoru se gradi samo bulevar.

Standard · Press

Nije urađeno

Procjena uticaja

Agencija za zaštitu životne sredine odlučila je da je procjena za Blok A1 obavezna. Elaborat nije urađen; postupak obično traje 12 do 18 mjeseci.

Dan · PV Informer

Nema

Građevinska dozvola

Nema dozvole ni za Blok A1 ni za bulevar. Za Blok A1 najavljivana je za novembar ili decembar 2026; glavni projekat je u izradi.

Dan · Investitor · Antena M

Nacrt

Pravila za kupce

Postoji samo nacrt pravilnika: prednost imaju podstanari i mladi bračni parovi. Usvajanje je najavljeno za prvu polovinu 2026. Zabrana preprodaje nije propisana.

Dan · RTCG

Nije objavljeno

Finansijski model

Studija izvodljivosti, finansijska analiza i izvještaji Koordinacionog tijela nisu objavljeni. Banka za kamatu od 1,2% nije imenovana. Prema saopštenju podstanara, AZLP je utvrdila da ministarstvo nije u roku odlučilo o njihovom zahtjevu.

MINA · RTNK

Nejasno

Zemljište

Ministarka Adžović kaže da je više od 90% parcela državno. Površina i trošak eksproprijacije ostatka nisu objavljeni.

CdM · Antena M · Dan

CPoglavlje 3 od 7

Razmjera

0,9%

obećanih stanova je ugovoreno: 185 od 20.000.

Izvor: Portal javnih nabavki, ugovor za Blok A1

C1Razmjera

Ugovoreno je 0,9% obećanog. Izgrađeno je nula.

Svaki kvadratić je 100 stanova. Skrolujte od obećanja do onoga što postoji.

20.000obećano
  • 20.000 obećano
  • 557 Blok A1
  • 185 ugovoreno
  • 0 izgrađeno
ObećanoKoordinaciono tijelo Vlade traži 20.000 stanova (decembar 2024). To je 200 kvadratića.
Projektuje seCijeli Blok A1 ima 557 stanova, u tri etape: 296 od 60 m² i 261 od 100 m². Pet i po kvadratića.
UgovorenoU prvoj fazi ugovoreno je 185 stanova, sa rokom 21. 8. 2029. Manje od dva kvadratića: 0,9% obećanog.
IzgrađenoIzgrađeno: 0. Do 20. 10. 2026. nije izgrađen nijedan stan. Za Blok A1 nema ni građevinske dozvole.

C2Tempo

Tempom prve faze, 20.000 stanova gradilo bi se 324 godine.

Prva faza: 185 stanova za 36 mjeseci. Naš proračun tempa je ilustracija razmjera, ne prognoza: oko 108 faza po 185 stanova i 36 mjeseci, jedna za drugom. Naša računica

Podaci za grafikon

„Projekat Velje brdo radiće i deset vlada poslije nas.“

Slaven Radunović, mart 2026.

C3Kako bi naselje trebalo da izgleda

Prvi blok zauzima manje od jednog procenta planirane zone.

Za Blok A1 izabrano je rješenje Dejana Milanovića i Grozdane Šišović iz Srbije, od 29 radova na međunarodnom konkursu. Zvanične vizualizacije objavljene su na sajtu konkursa Ministarstva prostornog planiranja.

Zona naselja
912 ha, od toga 393 ha zelenih površina; plan za 40.000–42.000 stanovnika
Blok A1
61.356 m², 557 stanova: 296 od 60 m² i 261 od 100 m², u tri etape
Prva faza
6 zgrada, 185 stanova (106 od 60 m², 79 od 100 m²), 2 podzemne garaže sa 384 mjesta
Izvođač
Konzorcijum IGP Fidija i Ing Invest, jedina ponuda; 9 podizvođača
Bulevar
5,3 km, Eurozox, 30,86 mil. € bez PDV-a, rok 540 dana
Cijelo naselje
najmanje 3,5 mlrd. € prema anonimnom izvoru iz građevinarstva (Vijesti, 2024); Vlada nije objavila procjenu

DPoglavlje 4 od 7

Novac

3.400€

po kvadratu sa PDV-om, po računici iz ugovora. Obećano je 1.000 €.

Ugovor: 48.460.227 € sa PDV-om za 14.260 m² neto stambene površine. Ministarstvo ovu računicu osporava.

D1Cijena kvadrata

Obećano 1.000 € po kvadratu. Po računici iz ugovora, kvadrat košta oko 3.400 € sa PDV-om.

Vrijednost ugovora sa PDV-om (48,46 mil. €) podijeljena je neto površinom stanova. Bez PDV-a to je 2.808 € po kvadratu, kako je izračunao Investitor. Ministarka javnih radova Majda Adžović kaže da trošak iznosi 1.067 € bez PDV-a i da razliku pokriva budžet; ministarstvo ovu računicu osporava.

TržišteProsječna cijena prvih prodaja novih stanova u Podgorici porasla je sa 1.761 € na 2.510 € po kvadratu, od I kvartala 2024. do II kvartala 2026.MONSTAT; šuplje tačke su medijski izvještaji o podacima MONSTAT-a
ObećanjeNa predstavljanju projekta, 21. 9. 2024, obećana je prodajna cijena od 1.000 € po kvadratu.CdM
MinistarstvoMinistarka Adžović kaže da trošak iznosi 1.067 € po kvadratu bez PDV-a i da razliku pokriva budžet.Analitika
Ugovor48.460.227 € sa PDV-om podijeljeno sa 14.260 m² daje oko 3.400 € po kvadratu, 2.400 € više od obećanja. Bez PDV-a: 2.808 €.Ugovor; Investitor. Ministarstvo računicu osporava.
Podaci za grafikon

Linija: prosječna cijena prvih prodaja novih stanova u Podgorici (MONSTAT), €/m². Šuplje tačke: vrijednosti iz medijskih izvještaja o podacima MONSTAT-a. Ugovor: 48.460.227 € sa PDV-om (40.049.774 € bez PDV-a) za 14.260 m² neto stambene površine; uključuje glavni projekat, garaže i uređenje terena, a ne zemljište i priključke. Pređite mišem preko tačaka za vrijednosti.

D2Projekcija troška

Po cijeni iz ugovora, 20.000 stanova koštalo bi oko 4,3 mlrd. €, više od cijelog državnog budžeta za 2026.

Naša projekcija množi cijenu jednog stana iz ugovora (216.485 € bez PDV-a) sa 20.000. Ne uključuje zemljište, infrastrukturu ni PDV. Vlada svoju procjenu ukupne vrijednosti nije objavila. Naša projekcija

Projekcija naspram budžeta i stvarnog novca

Milioni eura, ista skala. Isprekidana linija: cijeli budžet za 2026.

Podaci za grafikon

Izvori: ugovor sa konzorcijumom Fidija i Ing Invest (Investitor, Sjever CG); budžet 2026. od 3,79 mlrd. € (Vlada); 10 mil. € u prijedlogu budžeta 2025. i u budžetu 2026. (Press, Vodič kroz budžet Skupštine). Projekcija je naša.

D3Subvencija po stanu

Koliko država dodaje po stanu: oko 5.200 € po ministarki, oko 139.400 € po računici iz ugovora.

Prosječan stan u prvoj fazi ima 77 m²; po obećanih 1.000 €/m² prodavao bi se za oko 77.000 €. Naša računica

Razlika između cijene stana i obećane prodajne cijene

Eura po stanu, prosječan stan od 77 m².

Podaci za grafikon

Izvori: ugovor sa konzorcijumom Fidija i Ing Invest (Investitor, Sjever CG); izjava ministarke Adžović (Analitika). Proračuni po stanu su naši.

EPoglavlje 5 od 7

Vrijeme

112dana

je prošlo od obećanog useljenja sredinom 2026. Novi rok iz ugovora: 21. 8. 2029.

Računato do 20. 10. 2026.

E1Rokovi

Rok za prve stanove pomjeren je sa sredine 2026. na avgust 2029.

Od obećanog useljenja sredinom 2026. prošlo je 112 dana.

21. 9. 2024. · SpajićPrvi stanovi sredinom 2026. Taj rok je prošao.CdM
27. 12. 2024. · Vlada, portalNovi rok: kraj 2026.Vlada
22. 3. 2026. · RadunovićUseljenje do kraja 2027.RTPV
Avgust 2026. · UgovorRok za 185 stanova prve faze: 21. 8. 2029. Od prvog obećanja do ugovora rok se pomjerio za više od tri godine.Ugovor za Blok A1
Podaci za grafikon

Vodoravno: kada je rok izgovoren. Uspravno: koji je rok obećan. Šuplji krug je rok koji je već prošao. Izvori: CdM (21. 9. 2024), Vlada (27. 12. 2024), RTPV (22. 3. 2026), ugovor (21. 8. 2026).

E2Kalendar projekta

26 mjeseci, 55 događaja: ugovori, kritike i provjere. Red za gradnju stanova je prazan.

Toplotna mapa broji događaje iz naše hronologije po mjesecu i temi. Tamnija ćelija znači više događaja. Pređite preko ćelije ili je dodirnite za spisak.

Odaberite ćeliju (mišem, dodirom ili strelicama) da vidite događaje.

Podaci za grafikon

Broj događaja iz hronologije ovog istraživanja, ne mjera ukupne medijske pažnje. Gdje tačan datum nije potvrđen, mjesec je približan.

E3Hronologija

Svih 55 događaja, pretraživo.

  1. Predstavljanje projekta: 1.000 €/m², prvi stanovi sredinom 2026.Odluke, najave i rokovi
  2. Vijesti: naselje bi koštalo najmanje 3,5 mlrd. € (anonimni izvor)Budžet i novac
  3. URA (Radovanić): „Velja prevara“Kritike i kontrola
  4. Fidelity Consulting (izdavač Podaci.me): obećane rate ne odgovaraju cijeni od 1.000 €Kritike i kontrola
  5. Vlada formira Koordinaciono tijeloOdluke, najave i rokovi
  6. Vlada usvaja Informaciju o projektuOdluke, najave i rokovi
  7. Vlada utvrđuje nacrt izmjena PUP-aPlan i zemljište
  8. Prijedlog budžeta 2025: 10 mil. €Budžet i novac
  9. Huter (DPS) u Skupštini: „velja prevara“ (Dan)Kritike i kontrola
  10. Koordinaciono tijelo traži 20.000 stanovaOdluke, najave i rokovi
  11. Otvoren portal za prijave: 3.887 za tri danaOdluke, najave i rokovi
  12. Javna rasprava o PUP-u odložena, pa prekinutaPlan i zemljište
  13. Ministarstvo ekologije: uticaj na Marezu nedovoljno istraženVoda i životna sredina
  14. Rakčević traži povlačenje PUP-a (Dan)Kritike i kontrola
  15. Strukovna komora arhitekata: zaustaviti izmjene PUP-aKritike i kontrola
  16. PUP nije usvojen u roku; više od 300 primjedbi (24kroz7)Plan i zemljište
  17. Plan nabavki MJR: više od 40 mil. € za Velje brdoBudžet i novac
  18. MANS: članovima Koordinacionog tijela 26.836 € naknadaKritike i kontrola
  19. Đuričković: „Koordinacioni tim pojeo 27.000 eura“Kritike i kontrola
  20. Projekat bulevara: Optimusproject i Route project, 74.536 €Tenderi i ugovori
  21. Vlada usvaja izmjene PUP-a na telefonskoj sjedniciPlan i zemljište
  22. KANA/Monitor: jedan planer uzdržan u Savjetu za revizijuKritike i kontrola
  23. Udruženje podstanara otvara sopstvenu evidencijuKritike i kontrola
  24. Vodovod odbija uslove za priključenjeVoda i životna sredina
  25. Raspisan međunarodni konkurs za Blok A1Konkurs
  26. Usvojen budžet 2026; u prijedlogu do 120 mil. € zaduženjaBudžet i novac
  27. Ministarstvo: dalekovodi se ne izmještajuVoda i životna sredina
  28. Izmijenjen sastav žirija konkursaKonkurs
  29. Radunović: „radiće i deset vlada poslije nas“Odluke, najave i rokovi
  30. Otvoreno gradilište bulevara; pripremni radovi 1,47 mil. €Tenderi i ugovori
  31. URA: konkurs „namješten“; ministarstvo negiraKritike i kontrola
  32. Podstanari traže finansijski model i pravilnikKritike i kontrola
  33. Rezultati konkursa: prva nagrada timu iz SrbijeKonkurs
  34. KANA navodi sukob interesa u žiriju; ministarstvo negiraKritike i kontrola
  35. Geoprojekt: uticaj na Marezu ne može se isključitiVoda i životna sredina
  36. Urošević i Huter u Skupštini (Antena M)Kritike i kontrola
  37. Pejović: „samo u snovima“Kritike i kontrola
  38. Tender za bulevar, 33 mil. €Tenderi i ugovori
  39. Tender za Blok A1, 40,1 mil. €Tenderi i ugovori
  40. Adžović: zona zaštite „ne znači zabranu gradnje“Voda i životna sredina
  41. Podstanari najavljuju inicijativu za zaustavljanje (Standard)Kritike i kontrola
  42. Četiri ponude za bulevarTenderi i ugovori
  43. AZLP: ministarstvo prekršilo rok (prema podstanarima)Kritike i kontrola
  44. Izabrani izvođači: Eurozox i Fidija/Ing InvestTenderi i ugovori
  45. Potpisan ugovor za Blok A1, 40,05 mil. €Tenderi i ugovori
  46. Potpisan ugovor za bulevar, 30,86 mil. €Tenderi i ugovori
  47. Adžović: kvadrat 1.067 € bez PDV-a; Investitor: 2.808 € bez PDV-a, oko 3.400 € sa PDV-omBudžet i novac
  48. Skupština Glavnog grada formira komisiju za praćenjeKritike i kontrola
  49. Revizija tehničke dokumentacije: Civil Engineer (Gradnja.me)Tenderi i ugovori
  50. Procjena uticaja za Blok A1 obaveznaVoda i životna sredina
  51. URA: „matematika se ne slaže“Kritike i kontrola
  52. Dabetić: bez procjene uticaja nema gradnjeVoda i životna sredina
  53. SPO saslušao Radunovića i Đurišić (prema Vijestima)Kritike i kontrola
  54. Prijedlog preusmjeravanja 4,83 mil. €Budžet i novac
  55. Gradnja stanova ne počinje ni u decembru (Dan, URA)Odluke, najave i rokovi

FPoglavlje 6 od 7

Odgovornost

38

dokumentovanih veza u mreži od 31 aktera i projekta.

Svaka veza je dokumentovana u izvorima.

F1Mreža aktera

Ko je s kim povezan: novac teče od jednog ministarstva, a kritike i kontrola dolaze sa svih strana.

Svaka veza je dokumentovana u izvorima. Debljina crvene linije prati vrijednost ugovora. Pređite preko čvora da vidite njegove veze; čvorove možete i pomjerati.Ispod su ugovori i nagrade po vrijednosti, pa spisak aktera; otvorite aktera da vidite njegove veze.

vlastizvođačiinstitucijekritičari, mediji

Ugovori i nagrade, po vrijednosti

Eura, ista skala. Gotovo sav novac ide od Ministarstva javnih radova.

Fidija i Ing Invest40.049.774 €

Min. javnih radova → Blok A1

Eurozox30.860.000 €

Min. javnih radova → bulevar

Konstruktor Group1.470.471 €

Min. javnih radova → pripremni radovi

Civil Engineer198.880 €

Min. javnih radova → revizija

Milanović i Šišović100.000 €

Konkurs za Blok A1 → 1. nagrada

Optimusproject i Route74.536 €

Min. javnih radova → projekat bulevara

Akteri i veze

Projekat

Velje brdo13

Projekat: do 20.000 stanova, ugovoreno 185

  • nadležnost ← Vlada Crne Gore: nosilac projekta
  • nadležnost ← Min. prostornog planiranja: plan i konkurs
  • nadležnost ← Min. javnih radova: investitor
  • nadležnost ← Konkurs za Blok A1: Blok A1
  • nadležnost ← Glavni grad (Mujović): zemljište, infrastruktura
  • ugovor ili nagrada → Geoprojekt: istraživanje Mareze, rok septembar 2027.
  • kontrola i uslovi ← Min. ekologije (Dabetić): bez procjene uticaja nema gradnje
  • kontrola i uslovi ← Agencija za živ. sredinu: procjena uticaja obavezna
  • kontrola i uslovi ← Vodovod Podgorica: odbio uslove
  • kontrola i uslovi ← CGES: dalekovodi
  • kritika i mediji ← Udruženje podstanara: inicijativa za zaustavljanje
  • kritika i mediji ← URA: rokovi i cijena
  • kritika i mediji ← DPS (Huter): „velja prevara“

Vlast

Vlada Crne Gore3

Nosilac projekta

  • nadležnost ← Milojko Spajić: premijer
  • nadležnost → Velje brdo: nosilac projekta
  • nadležnost → Koordinaciono tijelo: formirala, okt. 2024.
Milojko Spajić1

Predsjednik Vlade; predstavio projekat 21. 9. 2024.

  • nadležnost → Vlada Crne Gore: premijer
Min. prostornog planiranja6

Plan (PUP) i međunarodni konkurs

  • nadležnost ← Slaven Radunović: ministar
  • nadležnost → Velje brdo: plan i konkurs
  • nadležnost → Konkurs za Blok A1: raspisao
  • nadležnost ← Mirjana Đurišić: Direktorat glavnog državnog arhitekte
  • kontrola i uslovi ← AZLP: prekršen rok
  • kritika i mediji ← Udruženje podstanara: zahtjev za informacije
Slaven Radunović3

Ministar; predsjedava Koordinacionim tijelom

  • nadležnost → Koordinaciono tijelo: predsjedava
  • nadležnost → Min. prostornog planiranja: ministar
  • kontrola i uslovi ← SPO (policija): saslušanje
Min. javnih radova9

Investitor; raspisuje tendere i potpisuje ugovore

  • nadležnost ← Majda Adžović: ministarka
  • nadležnost → Velje brdo: investitor
  • ugovor ili nagrada → Fidija i Ing Invest: Blok A1 (40.049.774 €)
  • ugovor ili nagrada → Eurozox: bulevar (30.860.000 €)
  • ugovor ili nagrada → Konstruktor Group: pripremni radovi (1.470.471 €)
  • ugovor ili nagrada → Optimusproject i Route: projekat bulevara (74.536 €)
  • ugovor ili nagrada → Civil Engineer: revizija (198.880 €)
  • kritika i mediji ← Investitor: računica 2.808 €/m²
  • kritika i mediji ← Fidelity Consulting: tender za pripremne radove
Majda Adžović1

Ministarka javnih radova

  • nadležnost → Min. javnih radova: ministarka
Koordinaciono tijelo3

Formirano u oktobru 2024; 26.836 € naknada za četiri mjeseca

  • nadležnost ← Vlada Crne Gore: formirala, okt. 2024.
  • nadležnost ← Slaven Radunović: predsjedava
  • kritika i mediji ← MANS: podaci o naknadama
Mirjana Đurišić3

Direktorat glavnog državnog arhitekte; predsjednica žirija

  • nadležnost → Konkurs za Blok A1: predsjednica žirija
  • nadležnost → Min. prostornog planiranja: Direktorat glavnog državnog arhitekte
  • kontrola i uslovi ← SPO (policija): saslušanje
Glavni grad (Mujović)1

Zemljište i komunalna infrastruktura

  • nadležnost → Velje brdo: zemljište, infrastruktura
Konkurs za Blok A16

29 radova; nagradni fond 225.000 €

  • nadležnost ← Min. prostornog planiranja: raspisao
  • nadležnost ← Mirjana Đurišić: predsjednica žirija
  • nadležnost → Velje brdo: Blok A1
  • ugovor ili nagrada → Milanović i Šišović: 1. nagrada (100.000 €)
  • kritika i mediji ← NVO KANA: navodi sukob interesa
  • kritika i mediji ← URA: „namješten“ (ministarstvo negira)

Izvođači

Fidija i Ing Invest1

Prva faza Bloka A1: 40.049.774 € bez PDV-a; jedina ponuda

  • ugovor ili nagrada ← Min. javnih radova: Blok A1 (40.049.774 €)
Eurozox1

Bulevar: 30,86 mil. € bez PDV-a

  • ugovor ili nagrada ← Min. javnih radova: bulevar (30.860.000 €)
Konstruktor Group1

Pripremni radovi: 1.470.471 €

  • ugovor ili nagrada ← Min. javnih radova: pripremni radovi (1.470.471 €)
Optimusproject i Route1

Projekat bulevara: 74.536 €

  • ugovor ili nagrada ← Min. javnih radova: projekat bulevara (74.536 €)
Civil Engineer1

Revizija dokumentacije: oko 198.880 € (Gradnja.me)

  • ugovor ili nagrada ← Min. javnih radova: revizija (198.880 €)
Geoprojekt1

Prethodna studija: veza sa Marezom ne može se isključiti; detaljno istraživanje do septembra 2027. (prema Vijestima)

  • ugovor ili nagrada ← Velje brdo: istraživanje Mareze, rok septembar 2027.
Milanović i Šišović1

Prva nagrada na konkursu: 100.000 €

  • ugovor ili nagrada ← Konkurs za Blok A1: 1. nagrada (100.000 €)

Institucije

SPO (policija)3

Saslušanje po anonimnoj prijavi, objavljeno 14. 10. 2026.

  • kontrola i uslovi → Slaven Radunović: saslušanje
  • kontrola i uslovi → Mirjana Đurišić: saslušanje
  • kritika i mediji ← Vijesti: objavile saslušanje
AZLP2

Rješenje 27. 7. 2026: prekršen rok (prema podstanarima)

  • kontrola i uslovi → Min. prostornog planiranja: prekršen rok
  • kritika i mediji ← Udruženje podstanara: žalba
Agencija za živ. sredinu1

Procjena uticaja za Blok A1 obavezna

  • kontrola i uslovi → Velje brdo: procjena uticaja obavezna
Vodovod Podgorica1

Odbio uslove za priključenje (prema Standardu)

  • kontrola i uslovi → Velje brdo: odbio uslove
CGES1

Dalekovodi 400 kV preko lokacije

  • kontrola i uslovi → Velje brdo: dalekovodi
Min. ekologije (Dabetić)1

„Bilo kakve izgradnje neće i ne može biti“ bez procjene uticaja

  • kontrola i uslovi → Velje brdo: bez procjene uticaja nema gradnje

Kritičari i mediji

URA2

Opozicija: rokovi, cijena, konkurs

  • kritika i mediji → Konkurs za Blok A1: „namješten“ (ministarstvo negira)
  • kritika i mediji → Velje brdo: rokovi i cijena
DPS (Huter)1

„Velje brdo je velja prevara“ (Skupština, novembar 2024; Dan)

  • kritika i mediji → Velje brdo: „velja prevara“
NVO KANA1

Navodi sukob interesa u žiriju; ministarstvo negira

  • kritika i mediji → Konkurs za Blok A1: navodi sukob interesa
Udruženje podstanara3

Zahtjev za informacije; inicijativa za zaustavljanje

  • kritika i mediji → Min. prostornog planiranja: zahtjev za informacije
  • kritika i mediji → Velje brdo: inicijativa za zaustavljanje
  • kritika i mediji → AZLP: žalba
MANS1

Pribavio podatke o naknadama Koordinacionog tijela

  • kritika i mediji → Koordinaciono tijelo: podaci o naknadama
Investitor1

Računica iz ugovora: 2.808 € po m² bez PDV-a (oko 3.400 € sa PDV-om)

  • kritika i mediji → Min. javnih radova: računica 2.808 €/m²
Vijesti1

Objavile saslušanje u SPO-u i procjenu od 3,5 mlrd. €

  • kritika i mediji → SPO (policija): objavile saslušanje
Fidelity Consulting1

Izdavač Podaci.me; kritikovao rate i tender za pripremne radove

  • kritika i mediji → Min. javnih radova: tender za pripremne radove
Spisak svih veza
  • nadležnost Milojko Spajić → Vlada Crne Gore: premijer
  • nadležnost Vlada Crne Gore → Velje brdo: nosilac projekta
  • nadležnost Vlada Crne Gore → Koordinaciono tijelo: formirala, okt. 2024.
  • nadležnost Slaven Radunović → Koordinaciono tijelo: predsjedava
  • nadležnost Slaven Radunović → Min. prostornog planiranja: ministar
  • nadležnost Majda Adžović → Min. javnih radova: ministarka
  • nadležnost Min. prostornog planiranja → Velje brdo: plan i konkurs
  • nadležnost Min. javnih radova → Velje brdo: investitor
  • nadležnost Min. prostornog planiranja → Konkurs za Blok A1: raspisao
  • nadležnost Mirjana Đurišić → Konkurs za Blok A1: predsjednica žirija
  • nadležnost Mirjana Đurišić → Min. prostornog planiranja: Direktorat glavnog državnog arhitekte
  • nadležnost Konkurs za Blok A1 → Velje brdo: Blok A1
  • nadležnost Glavni grad (Mujović) → Velje brdo: zemljište, infrastruktura
  • ugovor ili nagrada Konkurs za Blok A1 → Milanović i Šišović: 1. nagrada (100.000 €)
  • ugovor ili nagrada Min. javnih radova → Fidija i Ing Invest: Blok A1 (40.049.774 €)
  • ugovor ili nagrada Min. javnih radova → Eurozox: bulevar (30.860.000 €)
  • ugovor ili nagrada Min. javnih radova → Konstruktor Group: pripremni radovi (1.470.471 €)
  • ugovor ili nagrada Min. javnih radova → Optimusproject i Route: projekat bulevara (74.536 €)
  • ugovor ili nagrada Min. javnih radova → Civil Engineer: revizija (198.880 €)
  • ugovor ili nagrada Velje brdo → Geoprojekt: istraživanje Mareze, rok septembar 2027.
  • kontrola i uslovi Min. ekologije (Dabetić) → Velje brdo: bez procjene uticaja nema gradnje
  • kontrola i uslovi Agencija za živ. sredinu → Velje brdo: procjena uticaja obavezna
  • kontrola i uslovi Vodovod Podgorica → Velje brdo: odbio uslove
  • kontrola i uslovi CGES → Velje brdo: dalekovodi
  • kontrola i uslovi SPO (policija) → Slaven Radunović: saslušanje
  • kontrola i uslovi SPO (policija) → Mirjana Đurišić: saslušanje
  • kontrola i uslovi AZLP → Min. prostornog planiranja: prekršen rok
  • kritika i mediji Udruženje podstanara → Min. prostornog planiranja: zahtjev za informacije
  • kritika i mediji Udruženje podstanara → Velje brdo: inicijativa za zaustavljanje
  • kritika i mediji Udruženje podstanara → AZLP: žalba
  • kritika i mediji NVO KANA → Konkurs za Blok A1: navodi sukob interesa
  • kritika i mediji URA → Konkurs za Blok A1: „namješten“ (ministarstvo negira)
  • kritika i mediji URA → Velje brdo: rokovi i cijena
  • kritika i mediji DPS (Huter) → Velje brdo: „velja prevara“
  • kritika i mediji MANS → Koordinaciono tijelo: podaci o naknadama
  • kritika i mediji Investitor → Min. javnih radova: računica 2.808 €/m²
  • kritika i mediji Vijesti → SPO (policija): objavile saslušanje
  • kritika i mediji Fidelity Consulting → Min. javnih radova: tender za pripremne radove

F2Saslušanje i glasovi

Šta kažu vlast, kritičari i institucije

Saslušanje u SPO-u · objavljeno 14. 10. 2026.

Prema izvještaju Vijesti, koji je potvrdio kabinet ministra, Specijalno policijsko odjeljenje saslušalo je ministra Slavena Radunovića i Mirjanu Đurišić, v.d. generalne direktorice Direktorata glavnog državnog arhitekte. Povod je, prema ministru, anonimna prijava „jednog od protivnika projekta“ o navodnim proceduralnim manjkavostima konkursa. Datum saslušanja nije poznat. Radunović kaže da ništa nije bilo nezakonito. Niko nije optužen; saopštenje tužilaštva ni policije nismo našli.

Vlada

„Crnogorski san konačno može da počne.“
Milojko Spajić, 27. 12. 2024.
„Projekat Velje brdo radiće i deset vlada poslije nas.“
Slaven Radunović, mart 2026.
„I ako istraživanje pokaže da se Velje brdo nalazi u zoni sanitarne zaštite izvorišta Mareza, to ne znači zabranu gradnje.“
Majda Adžović, Skupština, jun 2026.

Upozorenja i kritike

Iz Vlade, upozorenje
„Bilo kakve izgradnje na Veljem brdu neće i ne može biti“ dok se ne sprovede procjena uticaja.
Zoran Dabetić, državni sekretar Ministarstva ekologije, jesen 2026.
Struka
„Velje brdo se može samo u snovima zamisliti.“
Radenko Pejović, penzionisani profesor Građevinskog fakulteta, Monitor, 8. 5. 2026.
Opozicija
„Rokovi za Velje brdo ponovo se pomjeraju.“
Ana Novaković Đurović, URA, 19. 10. 2026.
Civilni sektor
„Nema zakona niti odluke Vlade koji bi formalno garantovali realizaciju prema prvobitnim najavama.“
Udruženje podstanara Crne Gore
Civilni sektor
„Velje Brdo je obmana – 3,5 milijardi za iluziju bez pokrića.“
Sonja Dragović, NVO KANA, april 2026. KANA navodi i sukob interesa u žiriju konkursa; ministarstvo kaže da je konkurs sproveden zakonito i bez sukoba interesa.

GPoglavlje 7 od 7

Dokazi

15

glavnih izvora sa linkom. Ostali su navedeni uz tvrdnje koje podržavaju.

Stanje informacija: 20. 10. 2026.

G1Izvori

Dokumenti i tekstovi na kojima se stranica zasniva

Glavni izvori su navedeni ispod. Ključne tvrdnje koje potiču iz samo jednog izvora navedene su uz ime tog izvora. Naše računice, kao projekcija troška i tempo gradnje, označene su kao naše.

  1. CdM: predstavljanje projekta, 21. 9. 2024.A1 · A2 · D1 · E1
  2. Vlada: „Ništa neće zaustaviti realizaciju projekta“A1 · A2
  3. Vlada: otvoreno gradilište bulevaraB1 · B2
  4. Portal javnih nabavki: tender i ugovor za Blok A1C1 · D1 · D2 · D3 · E1
  5. Investitor: kvadrat će koštati najmanje 2.808 €A2 · D1 · D2 · D3
  6. Analitika: Adžović o cijeni od 1.067 €D1 · D3
  7. Sjever CG: šta piše u ugovoruC3 · D2 · D3
  8. MONSTAT: cijene novogradnje, II kvartal 2026.D1
  9. Standard: Vodovod ne da usloveB4
  10. Dan: Radunović saslušan zbog Veljeg brdaF2
  11. Dan: Ništa od početka gradnje u decembruA2 · E2
  12. Investitor: preusmjeravanje 4,83 mil. €E2
  13. RTPV: Radunović o „deset vlada“A1 · C2 · E1 · F2
  14. Vlada: budžet za 2026.D2
  15. Copernicus Sentinel-2 L2A, arhiva na AWS Open DataB1 · B2

Oznake uz izvor (npr. D1) pokazuju glavne odjeljke u kojima se izvor koristi; klik vodi na taj odjeljak.

G2Metodologija

Kako smo računali

Puna linija i puna površina u grafikonima su dokumentovane vrijednosti. Šrafirana površina sa isprekidanom ivicom i oznaka Naša računica znače da je broj naš proračun ili projekcija, ne činjenica iz dokumenta. Isprekidane referentne linije (obećanje, iznos ministarke, budžet, današnji dan) objašnjene su na samom grafikonu.

Cijena kvadrata iz ugovora

48.460.227 € ÷ 14.260 m² = 3.398 €/m² ≈ 3.400 € sa PDV-om

40.049.774 € ÷ 14.260 m² ≈ 2.808,5 €/m² bez PDV-a; Investitor: najmanje 2.808 €

Neto stambena površina. Ugovor uključuje glavni projekat, garaže i uređenje terena, a ne zemljište i priključke.

Projekcija troška Naša

40.049.774 € ÷ 185 = 216.485 € po stanu, bez PDV-a

216.485 € × 20.000 ≈ 4,33 mlrd. €

Ne uključuje zemljište, infrastrukturu ni PDV.

Tempo gradnje Naša

20.000 ÷ 185 ≈ 108 faza

108 × 36 mjeseci ≈ 324 godine

Ilustracija razmjera, ne prognoza: faze jedna za drugom, tempom prve faze.

Subvencija po stanu Naša

14.260 m² ÷ 185 ≈ 77,08 m² prosječan stan

(1.067 − 1.000) € × 77,08 m² ≈ 5.200 € po ministarki

216.485 € − 1.000 € × 77,08 m² ≈ 139.400 € po ugovoru

Rata kredita Naša

anuitet, 1,2% godišnje, 30 godina, bez učešća

60 m² × 1.000 € → ≈ 199 € · 100 m² × 1.000 € → ≈ 331 €

Obećane rate od 290 i 390 € odgovaraju cijeni od oko 1.460 i 1.180 € po m².

Satelitski snimci

Copernicus Sentinel-2 L2A, prirodne boje, 10 m po pikselu; četiri snimka iste padine sa istom skalom osvjetljenja. Trasa je ručno digitalizovana sa snimka od 7. 10. 2026. Toplotna mapa: indeks vegetacije NDVI i svjetlina; upoređeni snimci od 2. 10. 2024. i 7. 10. 2026; prikazana je samo promjena vidljiva i u julu i u oktobru 2026, nastala poslije marta 2026.

Profil ostvarenja

Svaka osa je jednostavan razlomak onoga što postoji prema onome što je obećano ili potrebno, npr. 185 / 20.000 ugovorenih stanova ili 0 / 2 izdate dozvole. Tabela je u odjeljku B3.

Statusi obećanja

„Nije ispunjeno“: rok je prošao bez ispunjenja. „Kasnilo“: ispunjeno poslije roka. „Sporno“: brojka zavisi od računice i strane koja je iznosi. „Čeka se“: rok još nije prošao.

Kalendar i mreža

Kalendar broji događaje iz hronologije ovog istraživanja po mjesecu i temi. U mreži je svaka veza dokumentovana u izvorima; debljina crvene linije prati vrijednost ugovora. Kritike izdavača označene su kao kritike izdavača.

Podaci iz grafikona i tabela ove stranice, sa statusima obećanja, u jednoj datoteci.

G3Ograničenja

Šta ova analiza ne može da pokaže

  • Rezolucija satelitskih snimaka je 10 m po pikselu, pa se ne vide mašine ni manji objekti.
  • Manje mrlje na toplotnoj mapi u naselju i uz rijeku su vjerovatno bašte, njive i privatna gradnja; prikaz izvan označenog područja je prigušen.
  • Projekcija troška, tempo gradnje, subvencija po stanu i rate kredita su naše računice i ilustracije razmjera, ne prognoze.
  • Kalendar broji događaje iz naše hronologije, ne ukupnu medijsku pažnju; gdje tačan datum nije potvrđen, mjesec je približan.
  • Saslušanje u SPO-u poznato je iz izvještaja Vijesti, koji je potvrdio kabinet ministra; datum saslušanja nije poznat. Niko nije optužen.
  • Vlada nije objavila procjenu ukupne vrijednosti naselja, studiju izvodljivosti, finansijsku analizu ni finansijski model.

G4Napomena o sukobu interesa

Ko izdaje ovu analizu

Podaci.me izdaje Fidelity Consulting d.o.o. Fidelity Consulting je od 2024. javno kritikovao ovaj projekat: tvrdio je da obećane rate ne odgovaraju cijeni od 1.000 €, da su premijer Spajić i ministar Radunović obmanuli građane i da je procijenjena vrijednost tendera za pripremne radove na bulevaru previsoka. U kalendaru i u mreži aktera te kritike su označene kao kritike izdavača.
